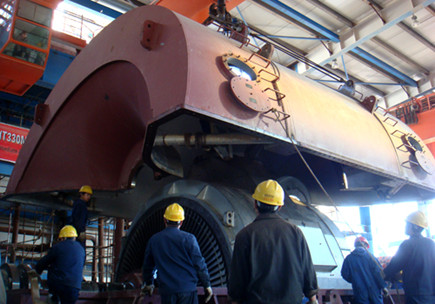

4月15日,由湖北电建一公司承建的华电西塞山发电厂二期2台60万千瓦机组4号机组一次通过168小时试运行,该公司项目部由此获得了业主颁发的最高嘉奖。
在试运期间,4号机组各系统参数正常,运行状态平稳,锅炉煤耗、汽轮机轴振动等各项指标达到优良水平,且数据全面优于3号机组。据介绍,该机组从冲管到通过168,仅只用了一个月;从整套启动到通过168,仅只用了13天;从并网发电到通过168,仅只用了10天;从满负荷到通过168,仅只用了8天,创造了湖北省电力建设新的历史,得到了业主、监理、总包方的高度评价。
机组建设过程中,该公司项目部职工克服了工期紧,质量要求高,设备到货参差不齐的影响,战严寒,斗酷暑,加班加点枪进度,优质服务甲方和业主,为该机组全面履行合同作出了努力。
